項目名稱:巴馬瑤族自治縣盤陽大道項目

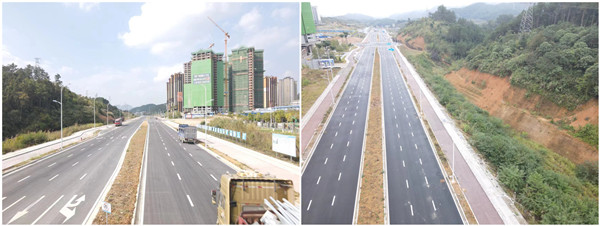

該項目位于廣西巴馬縣城區西側,是巴馬城區主干骨架道路之一。截止11月26日,項目3km段除綠化工程因圖紙審核問題未施工其余已整體完成,于11月15日、11月24日組織質監站、建設單位、監理單位、設計單位、總包二十冶完成了盤陽大道分部分項驗收、預驗收?,F項目部組織針對預驗收提出的問題進行逐一整改,計劃于12月13日完成竣工驗收,年底將盤陽大道交付巴馬政府投入使用,為周邊經濟發展助力。
項目名稱:巴馬瑤族自治縣盤陽大道起點1.2公里

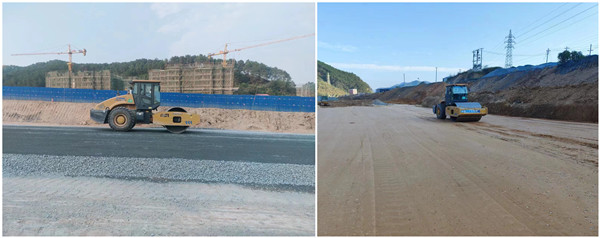

盤陽大道標頭于9月底開始開工,土方已開挖20余萬方,截至目前,路床完成600米,雨污水管線完成900米,級配碎石完成300米,現雖受陰雨天氣影響,項目仍在按著施工計劃持續推進施工。
責編:蒙春華
